Onze starttijd op de werkdag is 07:30u en wij verwachten klaar te zijn rond 16:00u. Gedurende de dag is de stroom in de hele portiek een aantal uren uitgeschakeld om veilig te kunnen werken voor de installateurs en netbeheerder. Omdat 1 ploeg 2 woningen doet zijn er niet continue werkzaamheden in uw woning.
Als onze installateur komt graag de meterkast leeg en de plek van de kookoplossing leeg (ook eventueel het kastje eronder). Indien mogelijk de plint onder het keukenblok vast verwijderen, want daar komen de leidingen en het stopcontact te zitten. Vast bedankt voor de medewerking.

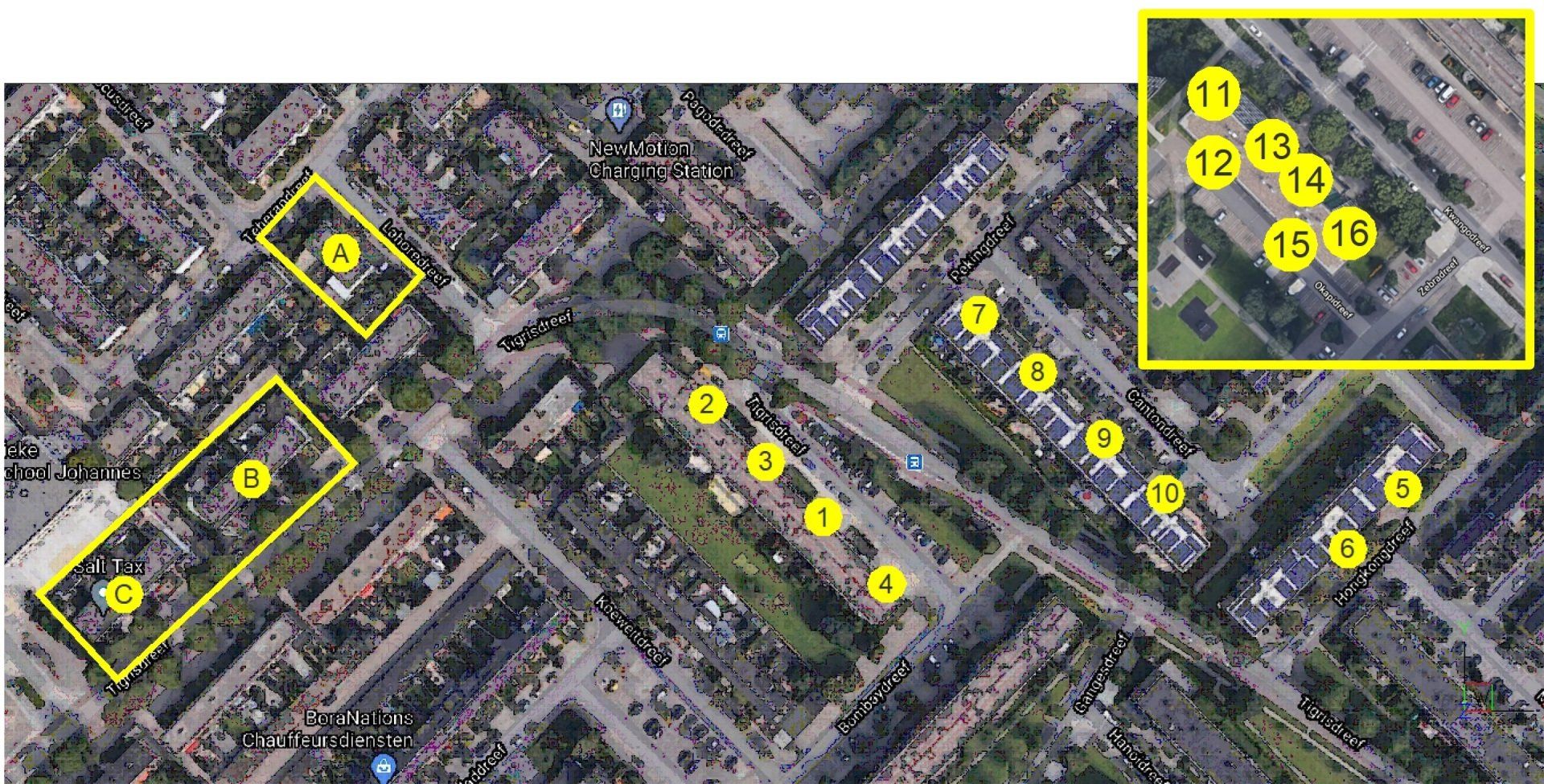

Week 14 - Op 8 april
portiek 1 (=> gereed)
UPDATE 12-06-2021 aangepaste planning
Tigrisdreef
Week 20 - Op 19 mei
portiek 2 (huisnummer 81-99 => gereed)
Op 21 mei
portiek 3 (huisnummer 103-121 => gereed)
Op 21 mei
portiek 4 (huisnummer 147-165 => gereed)
Hongkongdreef
Week 21 - Op 27 mei
portiek 5 (huisnummer 48-66 => gereed)
Op 28 mei
portiek 6 (huisnummer 26-44 => gereed)
Cantondreef
Week 22 - Op 2 juni portiek 7 (huisnummer 3-21 => gereed)
Op 2 juni
portiek 8 (huisnummer 25-43 => gereed)
Op 3 juni
portiek 9 (huisnummer 47-65 => gereed)
Op 4 juni
portiek 10 (huisnummer 69-87 => gereed)
Kwangodreef
Week 23 - Op 9 juni streng 11+12+13 (huisnummer 1-57 => gereed)
Op 11 juni
streng 14+15+16 (huisnummer 59-115 => gereed)
Lahoredreef & Tigrisdreef
Week 24 - Op 17 juni blok A+B+C (=> gereed)
* Bij de woningen wordt ook de gasleiding tot de straat/stoep verwijdert. Hierbij is wat graafwerk nodig in de tuin en op de stoep (buiten de tuin) afhankelijk van hoe eenvoudig de leiding 'eruit getrokken' kan worden. Hierdoor kan het werk wat langer duren dan bij de flats, waar alleen de gasmeter afgekoppeld zal worden.
